FFU龙骨|洁净室龙骨吊顶系统|施工工艺流程参考

FFU龙骨其实就是洁净室模组化吊顶系统,我公司生产的该吊顶系统吸取国外同类产品之优点,根据国内洁净厂房的特点设计,使它具有安装简单、拆卸方便、可重复使用等特点。

由于组装及维护的方便性,

洁净室FFU龙骨吊顶系统

是目前广为采用的系统。除了标准型在强度要考量FFU及灯具安装外还有日后上方管路设备之维修,性能上则是要保持良好的气密性。荷重型更是针室内制程需求选择更高强度或容许局部之补强设计,接头的设计允许安装消防洒水头及电源线之下确保其气密性。

FFU龙骨吊顶系统适用于局部层流系统、FFU系统和不同洁净级别的空气净化系统。

FFU龙骨

FFU龙骨特点
1、T-BAR:
1).采用6063铝合金,阳极处理10u以上
2).上槽口抗拉荷载为1160kg,下槽口抗拉荷载为1560kg
3).单支每一M荷重300kg时绕度6.27mm载重变形量为0.16mm

洁净室龙骨吊顶系统

2、接头:
1).采用锌合金压铸成型
2).表面经Epoxy处理
3).十字接头可加装消防洒水头及电线接头
4).水平强度承受610kg以上的拉力
5).垂直承受320kg以上的荷重,未破坏
3、系统扩充性:
可轻易安装高效过滤器,FFU灯具等设备
4、适用于CLASS1-10000以上
5、专门用于制药厂需求的液槽FFU龙骨,必须配合配套的液槽过滤器来配套使用。

FFU龙骨安装效果图

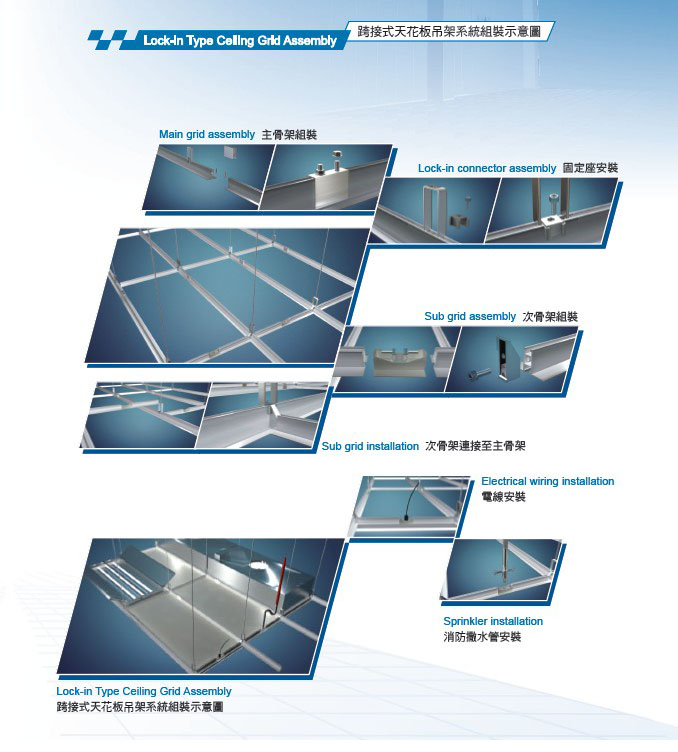

FFU龙骨吊顶施工
1、工艺流程
核对基准线—核对基准标高线—吊杆预制—放样吊杆安装—吊杆安装—FFU龙骨预制—FFU龙骨安装—FFU龙骨水平调整—FFU龙骨定位—十字补强片安装—测量畸零龙骨尺寸—界面收边—FFU龙骨压盖安装—FFU龙骨水平调整
2、核对基准线
a.认真熟悉图纸,根据相关资料确认施工区域和十字基准线位置。

b.用经纬仪和雷射水平仪核对天花基准线。

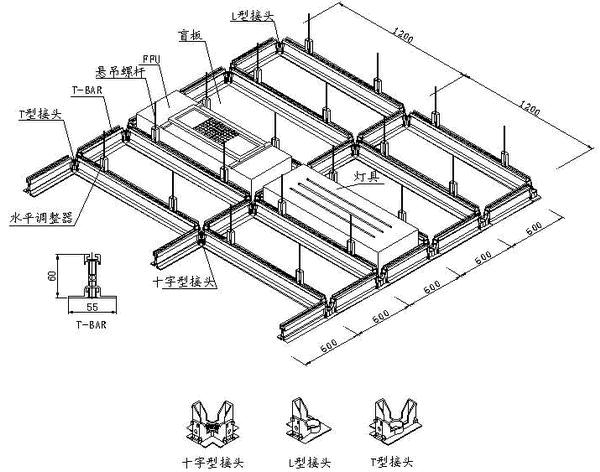

FFU龙骨安装示意图

3、核对基准标高线
a.根据地面或高架地板确定天花的标高。
4、吊杆预制
a.根据层高,计算出各天花高度所需吊杆的长度,然后进行切割加工。?
b.加工后符合要求的吊杆再与方型调节器等配件预组。
5、放样吊杆安装:在十字基准线方向,先安装一排放样吊杆,在气密吊顶龙骨上标示出吊杆的位置。?
6、吊杆安装:放样吊杆安装完毕后,根据吊杆的位置开始大面积的吊杆安装,通过凸缘止滑螺母固定于气密吊顶龙骨上。
7、FFU龙骨预制
FFU龙骨预制时,保护膜不可撕除,内六角螺丝需紧固,预组面积适中即可。
8、FFU龙骨安装
将预制好的FFU龙骨整体吊装上吊杆预组好的T型螺丝上,方型调节器偏移十字接头中心150mm,将T型螺丝和凸缘止滑螺母锁紧。

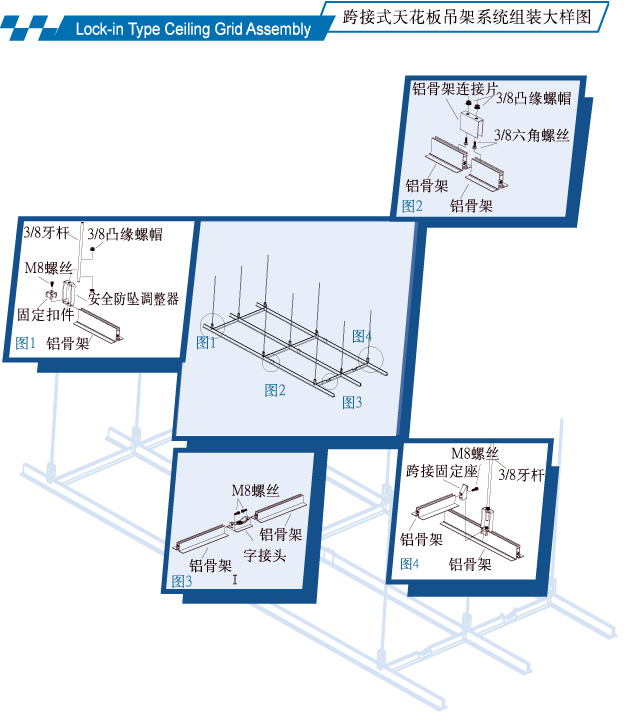

洁净室龙骨吊顶系统组装大样图

9、FFU龙骨水平调整

当龙骨施工一片区域后,要进行龙骨的水平调整,用雷射水平仪和接收器进行调整,水平差不得高于吊顶标高2mm,不得低于吊顶标高。

10、FFU龙骨定位

当龙骨安装一定区域后,需进行临时定位,用重锤矫正吊顶的中心与十字基准线,偏差需在一毫米范围内。可选择柱子或土建钢构和墙为定位点。

FFU龙骨规格说明

FFU吊顶龙骨系统规格表
组合尺寸1500*750□ 1200*600 □ 1200*900 □ 1200*1200 □1500*750
铝骨料□标准型--55W*60H □载重型--65W*70H
吊挂方式□双C型钢 □小C型钢
吊点□单吊点 □双吊点
牙条□ 1/4 ( 2分)牙条 □ 3/8 ( 3分)牙条
镀锌调整器□铁制100*50*4.5t
接头□标准型(55W*60H) □铝合金□锌合金 □载重型(65W*70H) □铝合金□锌合金
烤漆盲板□金属八折板厚度(mm) □ 1.6mm □ 2.0mm □金属复合板厚度(mm) □ 5.0mm
备注: ***以上数据单位为/mm***


FFU龙骨吊顶系统规格表
